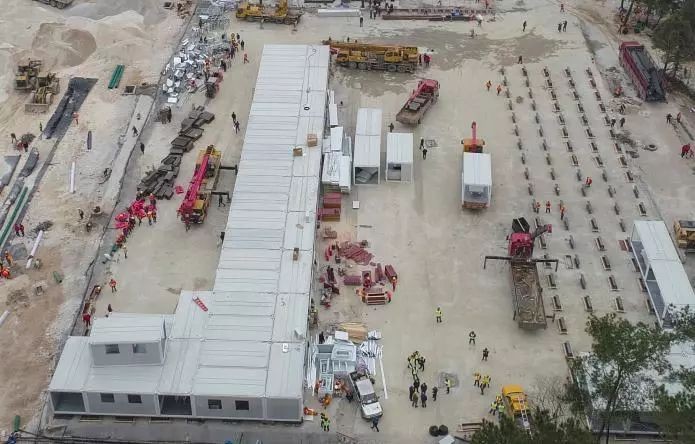

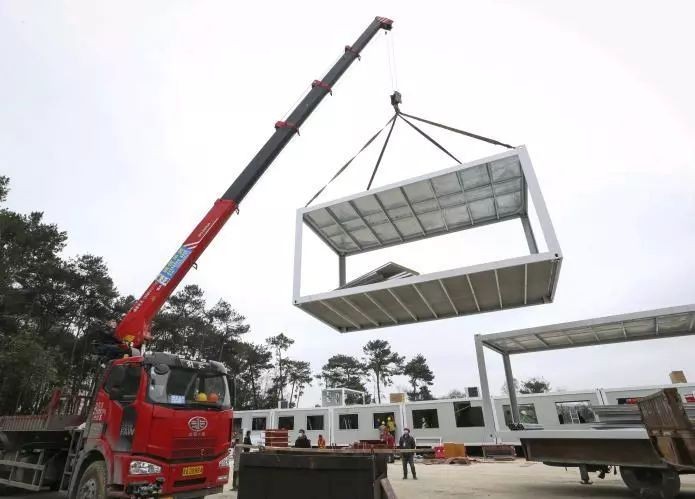

在武漢雷神山醫院、晉江市醫院、廣西小湯山-南寧邕武醫院陸續完成交付后。今天我們將報道達實與貴陽版“小湯山”-貴陽將軍山醫院的建設故事。?
為切實做好疫情防控和救治工作,1月30日,在貴州省委、省政府的支持下,貴陽市啟動公共衛生救治中心應急工程項目(將軍山醫院)建設。據悉,將軍山醫院一、二、三期工程將于2月20日全部建成。項目啟動后,多家企業在項目建設中全力以赴推進建設進度,在與時間競速、與疫情抗爭的戰斗中,用行動詮釋了責任擔當。

2月3日,達實智能憑借數百家大型醫院的服務經驗,采用基于自主創新的C3物聯網智能終端解決方案,積極收集貴陽“小湯山”項目相關信息,主動了解相關情況。
2月5日,接觸到負責該項目醫療區、后勤區的安防監控系統(含監控中心)、ICU探視系統、門禁系統等建設任務的本地知名信息技術綜合服務商信通達,達實物聯貴州辦李玉飛經理面對因疫情影響多人無法到崗的窘境帶領技術經理劉勇迅速響應,通過與工程商項目負責人密切溝通、詳細了解項目情況后,制定技術方案,確認產品清單和實施方案。
2月6日,由于醫院建設時間緊,任務急,通過與公司領導匯報溝通、協調,我司連夜通過航空物流將項目建設所需的門禁系統產品應急優先發出。

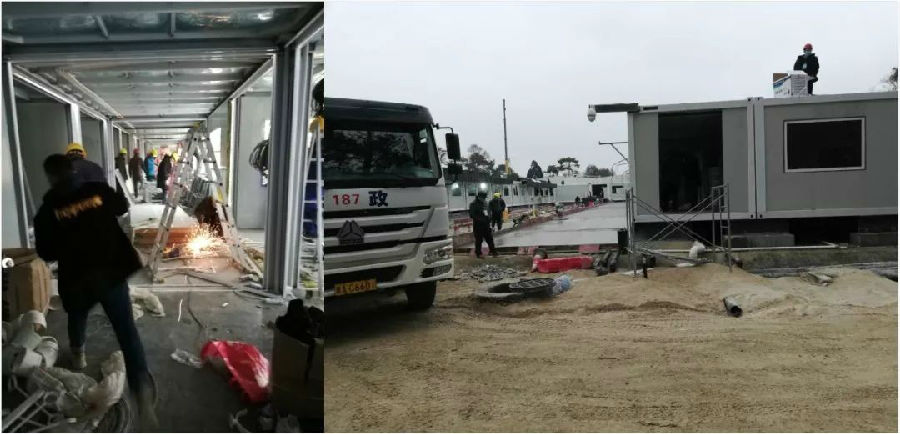

2月7日上午,達實物聯技術經理劉勇只經過簡單的防護措施后和工程商人員一起駕車載上門禁設備前往項目現場。現場了解到機房仍在裝修,尚不具備入駐部署條件;此外通道門體未安裝,暫無法安裝讀卡器和門鎖;臨時調整為先進行控制器的安裝及接線指導。然而由于工期緊導致前期布線標簽不夠清晰、規范,重新排查花費較長時間,直接影響控制器的安裝接線進度。

2月8日凌晨1點,機房裝修完成,馬上組織搭建門禁系統平臺。又遇到工地發電系統供電不穩,經常停電,直到凌晨3點系統平臺才搭建完成。此時項目網絡及設備供電仍未解決,決定將控制器逐個直連設置相關的參數、IP等,保證設備安裝網絡、供電保障情況下功能正常、即插即用。
2月8日早上6點,達實李玉飛和劉勇返回定點酒店休息。早上9點接到項目現場部分門體安裝完畢,具備電鎖及讀卡器的安裝條件,馬上趕到現場。完成了大部分設備的調試安裝以及門禁平臺軟件部署、常見故障處理等培訓和交底后,晚7點返回住所所在村自行隔離。
由于項目現場幾十家單位同時進行,存在多工種交叉施工,到2月10日項目一期所有門禁設備安裝完畢。2月13日,項目一期門禁系統交付驗收,二期項目在緊張施工中。

貴陽將軍山項目一期分三個區域,在進出各區的通道設置門禁,嚴格控制各區域的進出人員、進出雙向驗證。我公司劉勇技術團隊完成一期現場工作后已按要求進入14天隔離期,同時在遠程保障一期項目系統的正常運行,并指導項目二期、三期門禁系統的指導工作。
同時要感謝在貴陽將軍山醫院現場奮戰的達實華西區兩位同事-- 李玉飛、劉勇。是你們的在崗位上的堅守,完成了一場無硝煙的戰役。


疫情就是命令,參與就是奉獻,作為達實人,能為防治疫情出一份力,讓病人有一個治療康復的地方,感到無比的自豪,目前院區已開始收治病人,希望疫情早日結束,病人早日康復,愛出者愛返,福往者福來。
